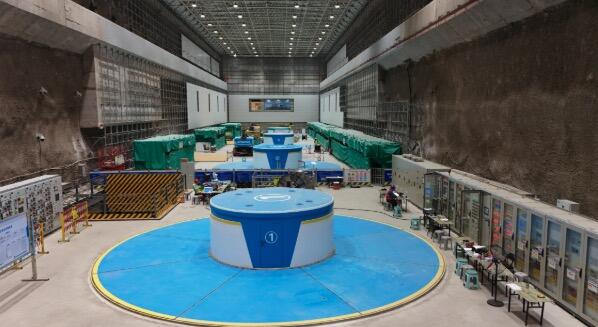

9月19日,隨著末臺機組(1號)發電工況100%甩負荷試驗順利通過,標志著五岳抽水蓄能電站4最后一臺機組動態調試任務圓滿結束。

自8月29日1號機組啟動驗收委員會召開后,水電四局項目試驗團隊迅速部署各項調試任務,通過科學統籌資源配置,合理規劃工期,嚴格過程管控等一系列舉措,于8月30日首次水輪機工況啟動后,先后開展了機組熱穩定、過速、升壓、升流、主變沖擊、并網、水泵工況啟動、工況轉換等各項動態調試任務,所有調試項目均實現一次性成功,各項技術指標均優于設計值,運行穩定可靠,充分驗證了機組設計制造和安裝質量的卓越水平。
河南五岳抽水蓄能電站共安裝4臺單機容量為25萬千瓦的水泵水輪發電電動機組,總裝機容量100萬千瓦,水電四局承擔4臺機組及其附屬設備安裝與調試施工任務及部分土建施工任務。電站全部投產發電后,主要承擔河南電網的調峰、填谷、調頻、調相及緊急事故備用等任務,可每年節省系統火電煤耗11.68萬噸,相當于每年可減少二氧化碳排放量約29.14萬噸、二氧化硫約0.88萬噸、氮氧化物約0.44萬噸,具有顯著的經濟和生態環保效益。
下一步,項目部將高效推進1號機組涉網試驗工作,加速推進機組投產發電目標按期完成。







正在加載...
